כמה זמן לוקח קידוח כלונסאות?

הקרקע היא המקדש שלכם! אל תתפשרו על ספקים זולים בלי ניסיון!



תכנון לוחות זמנים בענף הבנייה הוא מרכיב קריטי להצלחת כל פרויקט, קטן כגדול. שלב הביסוס מהווה את התשתית שעליה נשען המבנה כולו, ולכן הבנת משך הזמן הנדרש לביצועו היא חיונית לניהול נכון של התקציב ושל צוותי העבודה השונים. יזמים, קבלנים ולקוחות פרטיים רבים מבקשים לדעת במדויק מתי יוכלו לעבור לשלבי הבנייה הבאים מבלי להתפשר על איכות, יציבות ובטיחות היסודות. תיאום ציפיות מוקדם מול חברת הקידוחים מאפשר היערכות לוגיסטית נכונה, הזמנת חומרי גלם במועד וקביעת מועדים מדויקים להגעת קבלני המשנה להמשך העבודה.

לוח זמנים מלא לפרויקט: מבט על השלבים המרכזיים

כדי להבין את התמונה המלאה לעומקה, יש לבחון לוח זמנים מלא לפרויקט בצורה יסודית ומקיפה. התהליך בשטח אינו מסתכם רק בהבאת מכונת הקידוח לאתר, אלא מורכב ממספר רב של שלבים מקדימים ופעולות עוקבות הדורשות סנכרון מושלם. משלב התכנון ועד היציקה, כל פעולה דורשת הקצאת זמן מוגדרת וברורה מראש. ניהול נכון של שלבים אלו, יחד עם פיקוח הנדסי צמוד, מבטיח רצף עבודה תקין ומונע חריגות מיותרות בלוחות הזמנים של אתר הבנייה כולו. קבלן מקצועי ידע להציג תרשים זרימה מפורט המציג את כלל הפעולות הנדרשות.

מכונת קידוח כלונסאות באתר בנייה בשלבי התארגנות

התכנון ובדיקות הקרקע: הצעד הראשון והחשוב ביותר

הרבה לפני תחילת עבודות העפר והבאת הכלים הכבדים לשטח, התכנון ובדיקות הקרקע הם השלבים הראשונים והחשובים ביותר בכל מיזם בנייה. בשלב זה, יועץ קרקע מוסמך מבצע קידוחי ניסיון ולוקח דגימות מהשטח כדי לקבוע את סוג האדמה, עומק מי התהום, צפיפות החומר ושכבות הסלע הקיימות במעמקים. תהליך הבדיקה ופענוח התוצאות במעבדה אורך לרוב בין שבוע לשבועיים, תלוי בזמינות המעבדה ובמורכבות תנאי השטח. תוצאות אלו מכתיבות הלכה למעשה את סוג הכלונסאות שיידרשו, את קוטרם, את עומקם ואת שיטת העבודה המתאימה ביותר לביצוע משימת הביסוס.

פירוט שלב אחר שלב של ביצוע העבודות בשטח

כאשר מנתחים פירוט שלב אחר שלב של העבודה באתר, מגלים כי כל יום עבודה מתוכנן בקפידה רבה. התהליך מתחיל בהתארגנות האתר, גידור בטיחותי, סימון נקודות הקידוח על ידי מודד מוסמך והצבת הציוד הכבד. לאחר מכן מתחיל שלב חדירת המקדח לאדמה. קצב ההתקדמות תלוי מאוד בקוטר הכלונס הנדרש, בעומק החפירה ובסוג הקרקע הספציפית. חברות מקצועיות ומובילות בתחום, כמו היחידה לקידוח כלונסאות, מקפידות להשתמש בציוד מכני הנדסי מתקדם המאפשר עמידה ביעדי זמן נוקשים, גם בתנאי שטח מורכבים במיוחד הדורשים דיוק מרבי.

כמה כלונסאות ביום ניתן לבצע בפועל?

השאלה החוזרת מצד מנהלי עבודה היא כמה כלונסאות ביום ניתן לקדוח. התשובה לכך תלויה במספר משתנים מרכזיים. בקרקע רכה או חולית, מכונת קידוח סטנדרטית וחזקה יכולה להשלים בין עשרה לעשרים קידוחים ביום עבודה מלא. לעומת זאת, בקרקע סלעית קשה הדורשת ציוד חציבה מיוחד וראשי קידוח מותאמים, ההספק עשוי לרדת לחמישה עד עשרה קידוחים בלבד ביום. חשוב לקחת בחשבון שקוטר ועומק הבורות משפיעים באופן ישיר על קצב העבודה היומי של צוותי הביצוע, וכן הזמן הנדרש לפינוי עודפי העפר מהאתר.

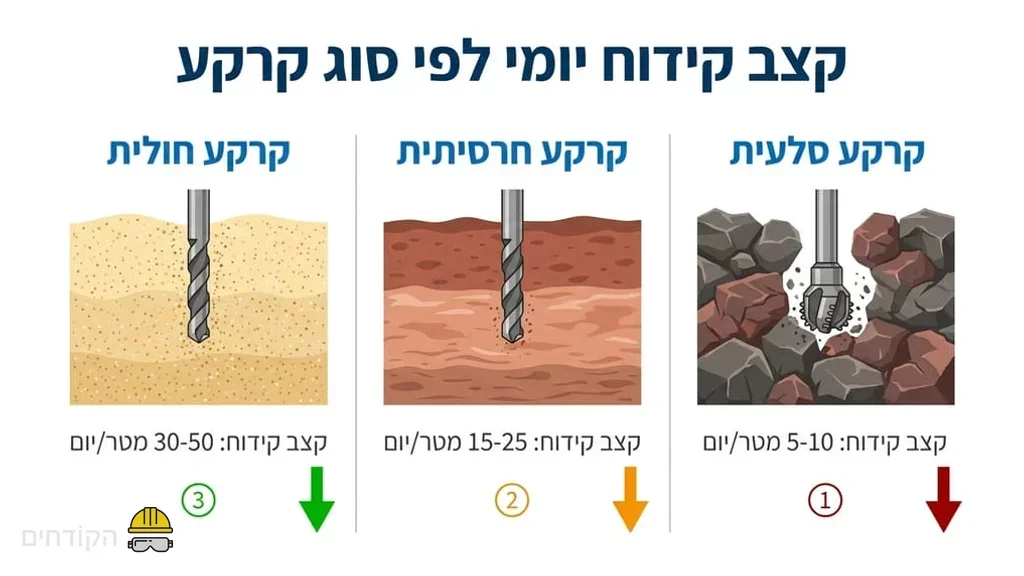

צוות עובדים מפעיל ציוד קידוח כלונסאות בקרקע סלעית

הבדלים משמעותיים: לוח זמנים לבית פרטי לעומת פרויקט מסחרי

קיים הבדל ניכר בהיקפי העבודה בין סוגי מבנים שונים. לוח זמנים לבית פרטי יהיה לרוב קצר משמעותית ויארך בין יום עבודה אחד לשלושה ימי עבודה רצופים, שכן מדובר במספר מצומצם של עשרות בודדות של כלונסאות בעומקים סטנדרטיים. לעומת זאת, לוח זמנים קידוח כלונסאות עבור בניין מגורים רב קומות, מגדל משרדים או מבנה מסחרי רחב היקף יכול לארוך מספר שבועות ואף חודשים, תוך הפעלת מספר מכונות במקביל.

סוג פרויקט כמות משוערת משך עבודה בימים הערות לוגיסטיות
בית צמוד קרקע 20 עד 40 1 עד 3 תלוי בדרכי הגישה לחלקה
בניין מגורים משותף 80 עד 150 7 עד 14 דורש תיאום רציף מול ספקי בטון
מבנה תעשייה ומסחר 200 ומעלה 15 עד 30 הפעלת מספר צוותים במקביל בשטח

יציקה והמתנה: השלבים הסופיים של תהליך הביסוס

מיד לאחר סיום עבודת המקדח, ניקוי הבור והכנסת כלובי הזיון מפלדה, עוברים לשלב הקריטי של יציקת התערובת. כמה זמן לוקח לצקת כלונסאות בפועל? ברוב המקרים, יציקת בור בודד אורכת דקות ספורות עד חצי שעה, בהתאם לנפח הבטון הנדרש. הפעולה חייבת להתבצע ברצף וללא הפסקות כדי למנוע קריסת דפנות האדמה פנימה, במיוחד בקרקעות לא יציבות שבהן נדרש שימוש בשיטות מיוחדות כמו קידוח בנטונייט. שיטה זו מבטיחה את יציבות הבור באמצעות נוזל סמיך השומר על הדפנות עד להתקשות המלאה של הבטון הנדחס פנימה.

שאלה נפוצה נוספת שעולה תדיר היא כמה זמן ממתינים אחרי יציקת כלונסאות לפני שניתן להמשיך בעבודות השלד. הבטון הטרי זקוק לזמן התקשות ראשוני כדי להגיע לחוזק מינימלי המאפשר עבודה בסביבתו. בדרך כלל, ממתינים בין שבוע לשבועיים בטרם חושפים את ראשי הכלונסאות ומתחילים בבניית קורות הקשר. למרות שהבטון מגיע לחוזקו הסופי רק לאחר עשרים ושמונה ימים, ניתן להמשיך בעבודות זהירות בהתאם לאישור מהנדס השלד המפקח על הפרויקט.

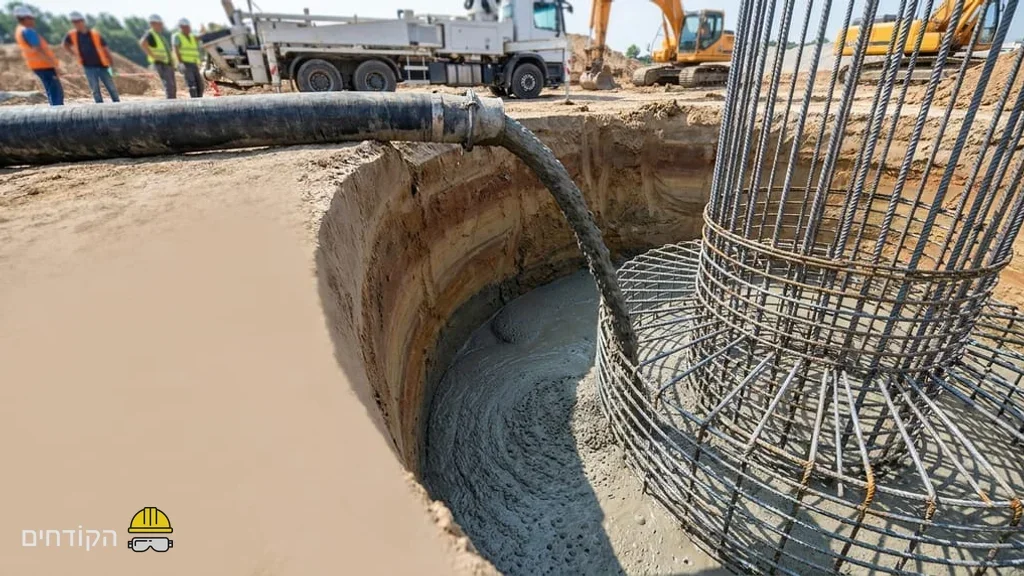

יציקת בטון לתוך בור כלונס מוכן עם כלוב פלדה

מה מעכב פרויקטים בפועל וכיצד ניתן להימנע מכך?

למרות תכנון הנדסי מדוקדק וניהול זמנים קפדני, חשוב להבין מה מעכב פרויקטים בפועל בשטח וכיצד להיערך בהתאם. עיכובים משמעותיים יכולים לנבוע ממספר גורמים בלתי צפויים שעלולים לצוץ במהלך העבודה.

  • תנאי מזג אוויר קיצוניים, כגון גשמים עזים המציפים את הבורות או חום קיצוני הפוגע באיכות התקשות הבטון.
  • היתקלות במי תהום גבוהים מהצפוי, מצב הדורש הבאת משאבות ייעודיות ושינוי מיידי של שיטת העבודה.
  • גישה מוגבלת או חסומה לאתר הבנייה המעכבת כניסת משאיות בטון גדולות, מנופים וציוד כבד אחר.
  • גילוי תשתיות תת קרקעיות ישנות, כגון קווי מים או חשמל, שלא מופו מראש בתוכניות המקוריות.

כדי לצמצם תקלות אלו למינימום האפשרי, יש להכין לוח זמנים מלא לפרויקט הכולל מרווחי ביטחון מוגדרים לתרחישים בלתי צפויים. בחירה בקבלן ביצוע בעל ניסיון רב, הכרת תנאי השטח וציוד טכנולוגי חדיש היא המפתח המרכזי לעמידה ביעדים ללא פשרות מקצועיות.

"תכנון מקדים יסודי וביצוע סקר תשתיות מקיף לפני תחילת עבודות החפירה, חוסכים ימי עבודה יקרים ומונעים חריגות תקציביות משמעותיות בשלבי הביסוס הקריטיים."

לסיכום, ניהול זמנים נכון ויעיל בשלב הביסוס דורש הבנה עמוקה של כלל המרכיבים ההנדסיים והלוגיסטיים המעורבים בתהליך. עבודה מסודרת ומקצועית, החל משלב בדיקות הקרקע המקדימות ועד להתקשות המלאה של הבטון, מבטיחה יסודות חזקים, בטוחים ויציבים למבנה כולו, תוך עמידה קפדנית בלוחות הזמנים שנקבעו מראש.

שאלות נפוצות

האם ניתן לקדוח כלונסאות בחורף?

כן, ניתן לבצע עבודות קידוח גם בחורף, אך גשמים עזים עלולים להאט את קצב העבודה ולהקשות על יציקת הבטון. קבלנים מקצועיים נערכים מראש עם פתרונות שאיבה וציוד מתאים לעבודה בתנאי רטיבות.

מה ההבדל בזמנים בין קרקע חולית לקרקע סלעית?

בקרקע חולית או רכה קצב העבודה מהיר משמעותית וניתן להשלים יותר קידוחים ביום. לעומת זאת, קרקע סלעית דורשת ציוד חציבה מיוחד המאט את ההתקדמות ומאריך את משך הפרויקט בכמה ימים.

מתי אפשר להתחיל לבנות על הכלונסאות?

על פי רוב, ממתינים בין שבוע לשבועיים לאחר יציקת הבטון לפני שמתחילים בעבודות השלד וקורות הקשר. זאת כדי להבטיח שהבטון הגיע לחוזק ראשוני מספק המאפשר המשך עבודה בטוחה.

האם תהליך של קידוח בנטונייט לוקח יותר זמן?

קידוח בנטונייט עשוי להוסיף מעט זמן לתהליך בשל הצורך בהחדרת נוזל הייצוב ושאיבתו במקביל ליציקת הבטון. עם זאת, הוא חיוני בקרקעות לא יציבות ומונע קריסות שעלולות לעכב את הפרויקט הרבה יותר.



תמונה של הקודחים
הקודחים

חברת הקודחים ישראל מתמחה בביצוע קידוחי כלונסאות ובדיקות סוניות, ומספקת מזה יותר מעשור, שירות סופר מקצועי ואחראי לענף הבנייה בישראל. החברה מקפידה על הסטנדרטים הגבוהים ביותר בענף הבנייה ומבצעת את עבודתה בליווי מהנדס קונסטרוקטור המאשר כל שלב ושלב בתהליך העבודה.
